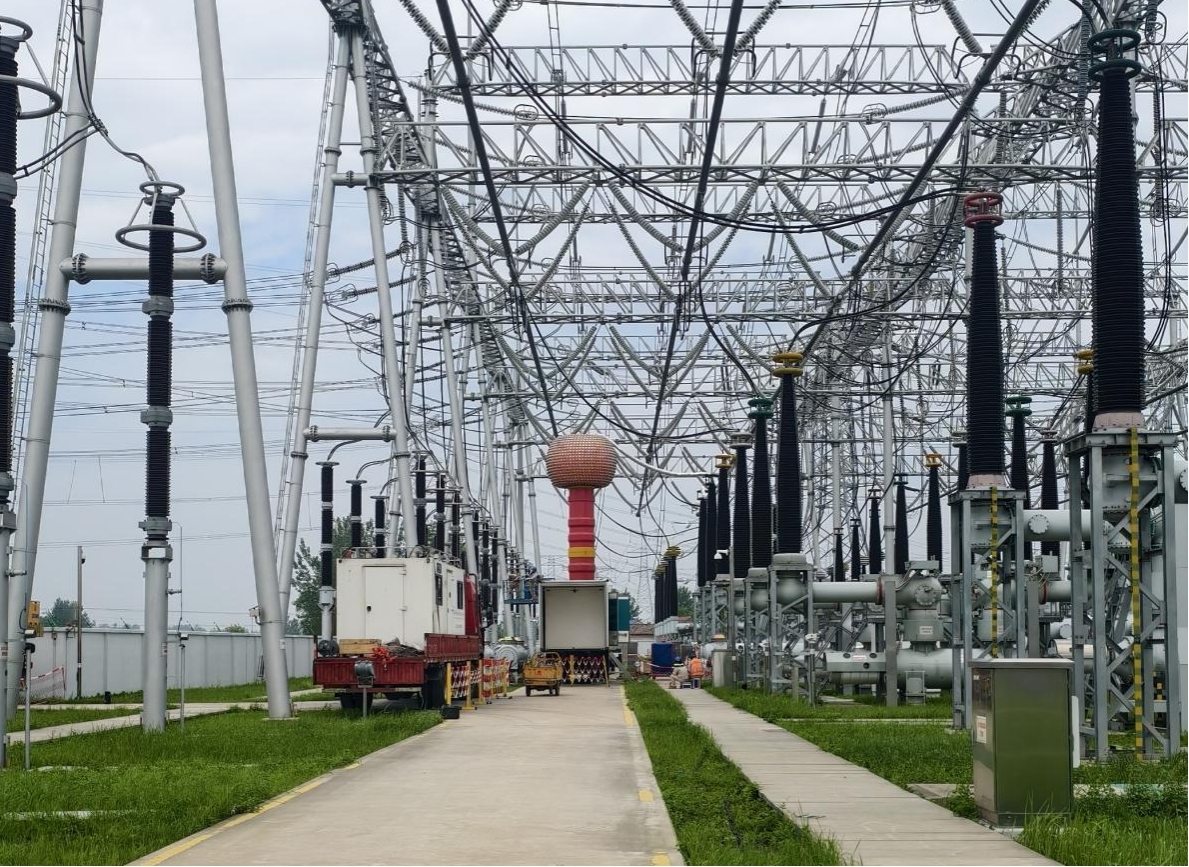

6月30日凌晨2時19分,500千伏旗杰變500千伏沭旗5K33線順利合閘送電,標志著歷時近半個月的500千伏沭旗線5042、5043斷路器更換工程圓滿收官。 作為國網重點隱患治理項目,兩組山東泰開ZF16-550型GIS斷路器因存在滅弧室噴口導向環脫落重大隱患實,需施整體更換,這是500千伏變電運檢中心首次承擔斷路器整體更換工作。 精密籌劃筑根基 多維協同繪藍圖 此次更換工作屬于A類檢修作業,包含共計6臺500千伏斷路器整體更換、套管引線拆裝、耐壓局放試驗等關鍵工藝。同時,為滿足現場施工安全距離要求,500千伏Ⅰ、Ⅱ段母線需進行輪停操作,施工時間跨度長、作業環境復雜、作業風險高。 面對復雜挑戰與艱巨使命,該中心秉持“超前謀劃、科學統籌”的工作方針,第一時間成立專項工作團隊,聯合超高壓公司、施工單位、電科院開展多輪次現場勘查確認作業范圍、帶電部位和關鍵風險點,圍繞作業流程展開激烈研討,反復進行模擬推演。同時,對三措及檢修方案進行精心打磨,全面細致地開展風險評估,精準定位吊車位置和轉運路線,根據工序風險內容據實制定管控措施。通過班組初審、技術專責復核、公司專家終審的三級質控機制,形成涵蓋38項管控要點的“三措一案”。 從前期物資的精準籌備、人員的合理調配,到現場作業流程的有序安排,再到更換后設備的全面驗收,每一個環節都經過精心布局,真正做到未雨綢繆。 匠心執守保攻堅 團結協作提質效 作業期間,組合電器開倉檢修二級作業風險與500千伏母線輪停五級電網風險疊加交織,工期較長,管控難度極大。該中心精密部署,細化要求,嚴格落實各專業各項管控保障措施,守牢電網及作業安全關。 作業前,該中心組織施工單位進行全方位的安全技術交底,將各環節要點與注意事項一一剖析明確,為實際檢修工作筑起牢固的安全屏障。作業中,中心檢修團隊以“迎難而上、精益求精”的工作作風,嚴格遵循既定方案,在復雜的作業環境中,憑借精湛技藝與默契配合,確保每一個檢修環節都精準無誤、每一道關鍵工序都有效把控。 該中心通過精準拆分作業環節、實時調整施工節奏,確保安全與進度雙達標?,F(xiàn)場檢修人員凝心聚力、協同作戰,以高效有序的作業流程,連續奮戰,僅用5天時間便完成了共計6相斷路器的拆裝工作,遠超預期的工作進度,為整個更換工作按下“加速鍵”,更為后續安裝調試及耐壓試驗工作贏得寶貴時間。 淬火成鋼鍛鐵軍 薪火相傳強本領 為利用好本次500千伏斷路器更換A類檢修的寶貴機會,中心充分發揮班組“干中練,干中學”的優良傳統,由經驗豐富的老師傅對青年員工開展業務技能與風險辨識培訓,促進青年員工在實干中提升技能水平與安全責任意識。 “中心員工在完成設備更換的同時,同步提升了風險管控能力和設備檢修技能,還針對斷路器吊裝、開倉檢查、耐壓試驗等高風險工序完善補充標準作業卡內容3項,這為后續16組同型號泰開斷路器更換積累了寶貴經驗?!?00千伏變電運檢中心檢修專職王亮表示。 接下來,該中心將依托檢修現場、實操培訓基地等練兵場,持續提升班組核心業務能力,為保障主網安全提供硬核支撐。(審核:席文兵 作者:胡安慶)
