【我的“白江”故事③】精微之處見匠心

發布日期: 2022-07-21 信息來源: 省公司網站



隨著一根根桁架、支架的就位,長82米、高31米的高端閥廳初見雛形?!?號吊車?yán)^續提升,注意斜上方有梁架。”正在指揮鋼結構吊裝施工的,是±800千伏虞城(姑蘇)換流站土建負責人的張必亮。

2021年10月1日,正值國慶假期,土建施工已進入高峰期,張必亮是堅守現場的1700多名參建者之一。自8月28日開工以來,兩座閥廳要在2個月內完成3000余根、總重近2000噸的鋼結構安裝。

除了工期緊,施工場地也受到限制?!案叨碎y廳緊鄰主控樓和防火墻,現場還需要多臺吊車配合作業,施工風險更高、難度也更大?!睆埍亓琳f。在整個虞城換流站,作業點多面廣是一個普遍現象,最多時有32個作業面同步開工,這對現場管控能力是很大的考驗。

為此,張必亮帶領團隊,探索新的解決方案?!拔覀円匀S技術作為突破口。一方面,搭建鋼構件及其安全輔助設施的三維模型,在工廠一次成型,減少了現場拼裝工作量。另一方面,對鋼結構施工流程進行三維模擬,形成可視化交底,直觀指導現場施工。”張必亮說。

三維技術的應用,使施工進度和安全質量有了保證。當年10月21日,高端閥廳鋼結構主體吊裝竣工;12月15日,地坪澆筑完成。至此,土建工作已近尾聲。

“最后一個關鍵步驟,就是地坪的養護,要等待混凝土干燥,達到設計強度值?!睆埍亓两榻B。然而,此時正值12月寒冬,閥廳室溫低至1攝氏度,且由于室內彩板已經封閉,空氣無法流通,混凝土風干遠比預期慢。

“后續施工一環接一環,電氣專業還等著進場,不能再耽擱下去?!睆埍亓吝B夜召集項目部成員,經過一天的緊急調配,排風扇、砼電熱毯、探照燈、空調等裝備悉數到位,加快了混凝土干燥速度。今年1月5日,養護工作結束,土建、電氣如期移交,較原定計劃提前了10天。

自2019年5月進入虞城換流站現場,到今年6月離開,張必亮在這里度過了整整3個寒暑,也見證了這項大國工程從無到有的誕生。

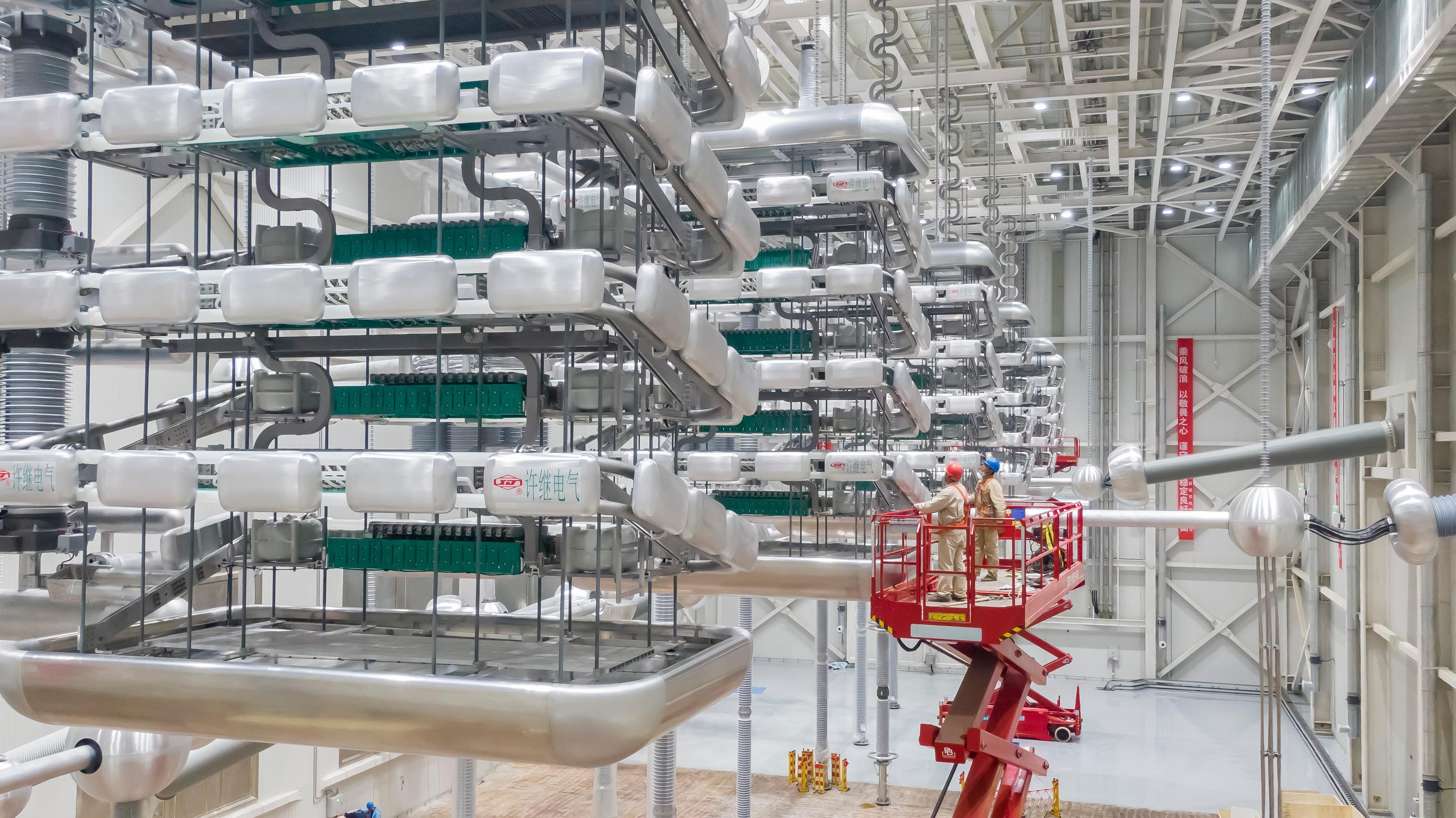

“往下放一點,慢一點!”3月29日,虞城(姑蘇)換流站極1低端2號閥廳內,喬湘州指揮著施工人員安裝換流閥。在林立的絕緣支柱之間,單體重達4.5噸的閥段緩緩起吊、精準就位。

虞城換流站閥廳分為極1、極2區域,每個區域包含1個高端、3個低端閥廳。從2021年12月起,喬湘州帶著施工隊伍,進駐閥廳開始電氣施工。今年2月4日,大年初四剛過,他們就返回了工作崗位。

進入閥廳前,喬湘州先通過風淋間,經360°風機持續吹塵后,再在內部更衣室換上防塵服。“換流閥是精密設備,安裝環境必須一塵不染?!眴滔嬷萁榻B。春節前,他就和十多名施工人員耗時半個月,對8個籃球場大的閥廳內進行了一次徹底除塵。

低端閥廳采用的是落地式布置,一共有12座高13.2米的閥塔,每個閥塔都有4層,每層有6個閥段,每個閥段重達4.5噸。要把這些“大家伙”平穩放在絕緣支架上并非易事。

“每個閥段的落位必須非常精確,才能保證落位后的緊固,否則會導致設備傾覆,或后期長時間受力不均造成支柱斷裂。”喬湘州說,這就需要起吊組、安裝組的密切配合。設備起吊后,在喬湘州的指揮下,2組安裝人員乘坐平臺車在設備兩側反復調整位置,輕挪慢移,直到螺栓孔完全吻合。

整個閥塔安裝從一開始的底座找平就做足了功夫。所有閥塔底座對角水平及高度偏差均嚴格控制在2毫米以內?!拔覀儾粩嗫偨Y(jié)優化安裝流程,最初排定的計劃是2天安裝1座閥塔,后來達到了1天1座的進度?!眴滔嬷菡f。

剛?cè)肼毑痪玫氖┕と藛T周王迪,對喬湘州的“絕活”印象深刻。“當我對起吊點的選定有疑問時,喬師傅憑著目測就給出了建議,我測量后基本不差。”周王迪感嘆,喬師傅的眼睛就是尺子,而這背后是幾十年經驗的累積。



虞城(姑蘇)換流站工程體量龐大、千頭萬緒。在熱火朝天的土建、電氣施工之外,還穿插著許多被稱為“小專業”的工作。它們雖不起眼,卻至關重要。

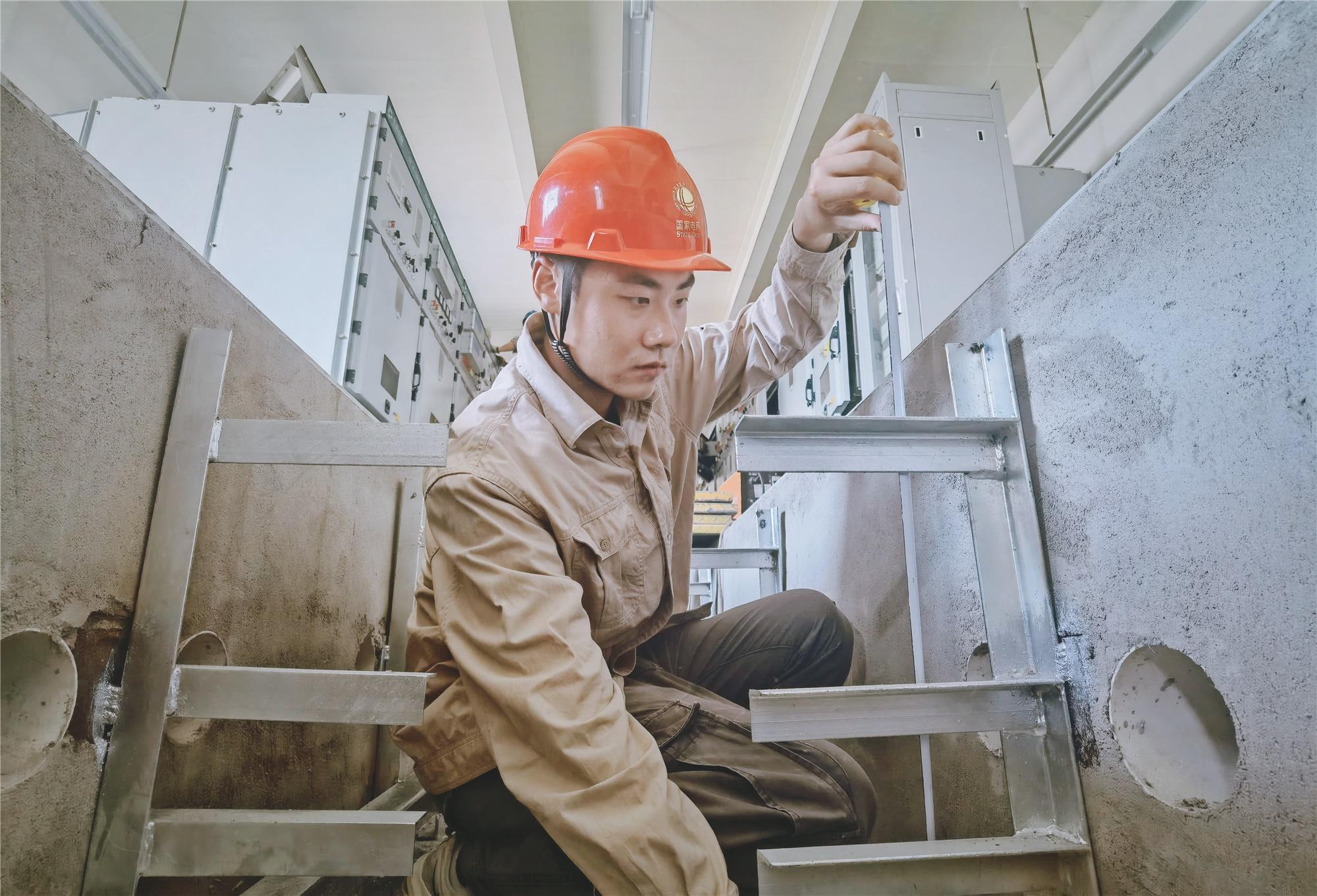

陳雪睿就是這條戰線上的一員。電纜敷設路徑的規劃、施工順序的銜接、各類輔助系統的協調、小專業和主專業的配合……都是他負責的工作范圍。1996年出生、2018年入職的他,也是項目部里最年輕的成員。

“小專業并不‘小’,它們牽涉到工程的方方面面,往往是后續施工的先決條件?!标愌╊=忉尩?,“比如,換流閥安裝對環境要求很高,只有閥廳內暖通系統到位后,才能開始下一步安裝?!?/p>

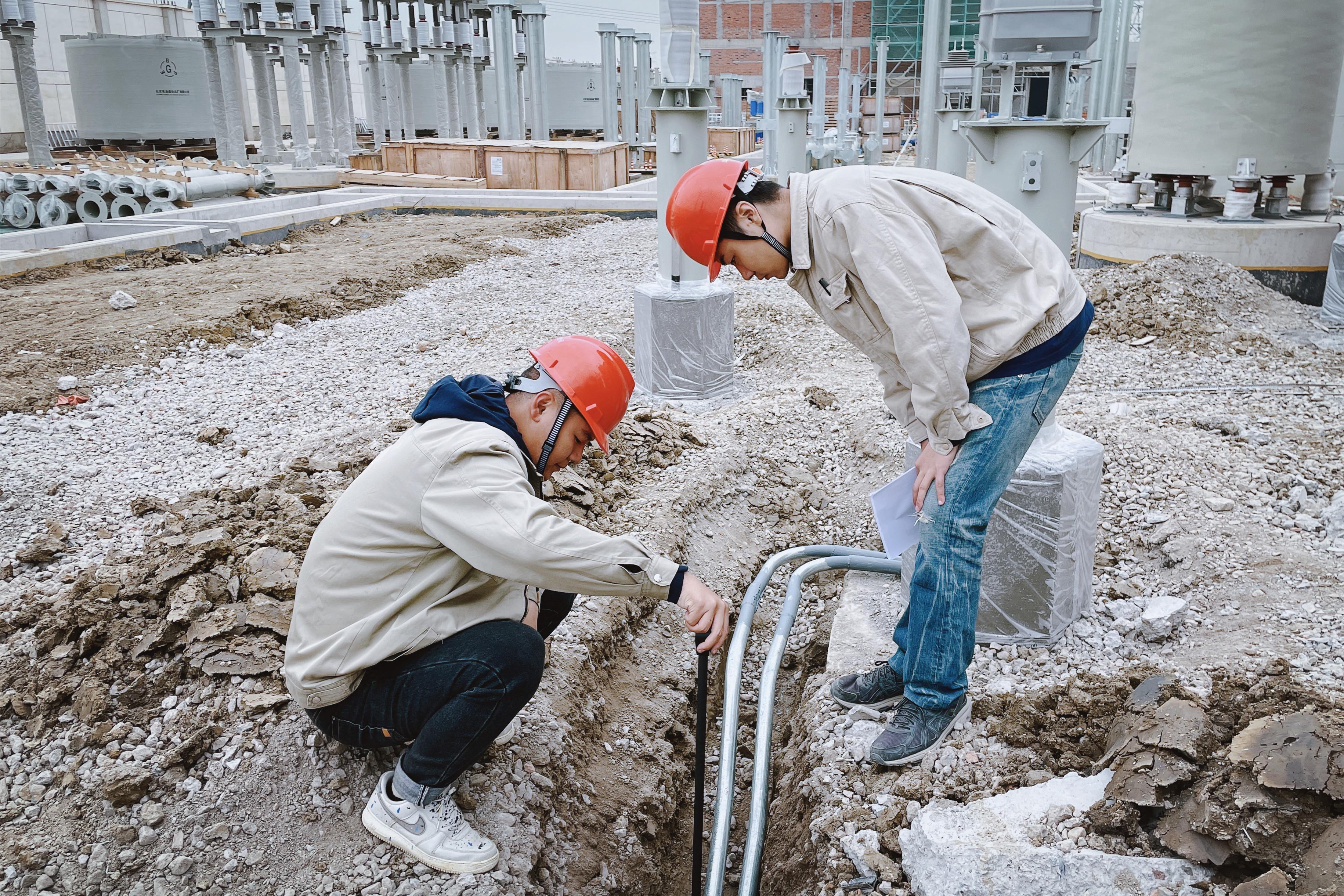

2021年9月底,剛剛進站報到的陳雪睿,就參與了電纜敷設前的復驗工作。虞城換流站占地34.02公頃,電纜溝長度12公里。陳雪睿每天巡視一圈下來,大概需要4個小時,走上4萬步。

“電纜溝要找平,預埋螺栓的位置要準確……”陳雪睿牢記每一項檢查要點,“小到支架的安裝高度、檔位、數量,都關系到后期電纜敷設的質量。這些電纜連接著一、二次設備,好比虞城站的‘神經網絡’,絕不能出紕漏。”

在陳雪睿手里的一張全站平面圖上,密密麻麻標記著現場發現的各處缺陷。每天,他將這些缺陷連同照片、整改意見,匯總給施工班組整改。20多天里,他查找出的缺陷累計達800多條。

同年10月,虞城換流站主輔控樓開始電纜敷設?!熬o跟著就是土建進場施工,時間很緊。”陳雪睿說。由于管道路徑復雜、彎頭較多,他和施工人員一起琢磨改進工藝,還自費購買了專業穿線設備,從兄弟單位請來專家現場指導。

經過一番努力,電纜施工效率大為提升,原先每天只能敷設十幾根,逐漸增長到30多根。陳雪睿自己也成了半個“行家”。“在干中學,在學中干”,他感到,自己正在與“白江”工程一同成長。
